Trả Lời Nhanh
Setup văn phòng mới là quá trình tổ chức toàn bộ không gian làm việc từ đầu — bao gồm chọn mặt bằng, hoàn thiện hạ tầng, bố trí nội thất, triển khai IT và xây dựng quy trình vận hành. Thời gian hoàn thành thường từ 4–16 tuần tùy quy mô. Chi phí phụ thuộc vào diện tích, tiêu chuẩn nội thất, hạ tầng công nghệ và vị trí địa lý.
6 bước chính cần thực hiện:
- Chọn mặt bằng phù hợp với quy mô và ngân sách
- Hoàn thiện hạ tầng điện, mạng, điều hòa, PCCC
- Bố trí nội thất theo phân khu chức năng
- Triển khai thiết bị công nghệ và hệ thống IT
- Xây dựng quy trình vận hành nội bộ
- Chuẩn bị và tổ chức khai trương văn phòng
Setup văn phòng mới
Setup văn phòng mới là quá trình có hệ thống, bao gồm 6 giai đoạn từ chọn địa điểm đến khai trương. Các hạng mục quan trọng nhất là mặt bằng pháp lý sạch, hạ tầng kỹ thuật đầy đủ và nội thất ergonomic phù hợp quy mô nhân sự. Sai lầm phổ biến nhất gồm: bỏ qua khảo sát hạ tầng điện-mạng, không dự phòng diện tích mở rộng và không có kế hoạch dự phòng ngân sách. Doanh nghiệp nên lên checklist chi tiết trước khi ký hợp đồng thuê mặt bằng.
| Hạng mục | Mức độ ưu tiên | Ghi chú |
|---|---|---|
| Mặt bằng | Rất cao | Pháp lý, vị trí, hạ tầng tòa nhà — quyết định toàn bộ dự án |
| Nội thất | Cao | Chiếm 35–50% tổng chi phí, ảnh hưởng năng suất lâu dài |
| IT / Công nghệ | Cao | Hạ tầng mạng, bảo mật dữ liệu — cần triển khai song song nội thất |
| Quy trình vận hành | Trung bình | Nội quy, quy định, onboarding — quan trọng từ ngày đầu hoạt động |
| Khai trương | Trung bình | Gồm thủ tục đăng ký địa chỉ kinh doanh và thông báo đối tác |
Checklist Setup Văn Phòng Mới Gồm Những Gì?
- Xác định quy mô nhân sự và nhu cầu diện tích tối thiểu
- Khảo sát và ký hợp đồng thuê mặt bằng (kiểm tra pháp lý, hạ tầng tòa nhà)
- Lên thiết kế mặt bằng bố trí (layout) và phân khu chức năng
- Thi công hoàn thiện: vách ngăn, sàn, trần, sơn, điện âm tường
- Lắp đặt nội thất: bàn ghế nhân viên, ghế giám đốc, sofa tiếp khách
- Triển khai hạ tầng IT: mạng nội bộ, wifi, camera, máy chủ
- Lắp đặt thiết bị văn phòng: máy in, điện thoại, màn chiếu, TV họp
- Xây dựng nội quy, quy trình vận hành nội bộ
- Đăng ký địa chỉ kinh doanh, thông báo thay đổi trụ sở (nếu có)
- Kiểm tra tổng thể và tổ chức khai trương hoặc chuyển văn phòng
Quy trình setup văn phòng mới từ A-Z — 6 giai đoạn chính từ chọn mặt bằng đến ngày khai trương văn phòngMỗi năm có hàng chục nghìn doanh nghiệp Việt Nam đặt bút ký hợp đồng thuê mặt bằng với kế hoạch setup văn phòng mới trong vòng 4–8 tuần. Nhưng chỉ một phần trong số đó hoàn thành đúng tiến độ và ngân sách. Phần còn lại rơi vào bẫy phổ biến: phát hiện hạ tầng điện không đủ tải sau khi đã thi công vách ngăn, đặt bàn ghế xong mới nhận ra bố trí không đúng luồng làm việc, hoặc vượt ngân sách 30–50% do không lập dự toán chi tiết từ đầu.
Bài hướng dẫn này được xây dựng từ kinh nghiệm thực chiến của đội ngũ tư vấn nội thất văn phòng — đã đồng hành setup hàng trăm văn phòng cho doanh nghiệp từ 5 đến 500 nhân sự tại TP.HCM, Hà Nội và Bình Dương. Bạn sẽ nhận được checklist 50 điểm đầy đủ, bảng chi phí tham khảo và hướng dẫn từng giai đoạn — đủ để quản lý toàn bộ dự án mà không bỏ sót bất kỳ hạng mục nào.
Giai Đoạn 1: Chọn Mặt Bằng – Nền Tảng Quyết Định Thành Công Của Setup Văn Phòng Mới
Mặt bằng không phải chỉ là “chỗ ngồi làm việc” — mà là quyết định chiến lược ảnh hưởng đến chi phí vận hành, khả năng tuyển dụng, trải nghiệm khách hàng và cả khả năng mở rộng trong 2–5 năm tới. Một quyết định sai ở giai đoạn này không thể sửa mà không phải trả chi phí rất lớn về thời gian và tiền bạc.
Xác Định Nhu Cầu Diện Tích
Quy tắc ngành thường dùng là 8–12m² per người cho văn phòng mở (open-plan), 12–15m² per người cho văn phòng có phòng riêng cấp quản lý và không gian họp. Với startup 10–15 người, 80–120m² là đủ; với doanh nghiệp 50 người cần đầy đủ chức năng, tối thiểu 500–600m².
Tuy nhiên, không nên tính diện tích theo headcount hiện tại. Hãy dự báo quy mô 2 năm tới và đặt mục tiêu thuê mặt bằng có thể co giãn được — hoặc cùng tòa nhà có sàn trống để mở rộng. Chi phí chuyển văn phòng sau 18 tháng thường đắt hơn thuê diện tích rộng hơn cần thiết ngay từ đầu.
Tiêu chí chọn mặt bằng văn phòng — quy mô, vị trí, hạ tầng kỹ thuật và khả năng mở rộng sau 2 nămKhảo Sát Hạ Tầng Kỹ Thuật Của Tòa Nhà
Đây là bước mà 70% doanh nghiệp bỏ qua hoàn toàn trước khi ký hợp đồng. Cần kiểm tra đầy đủ: tải điện tối đa cho phép trên sàn (kW/m²), số lượng và vị trí tủ điện phụ, chất lượng điện (ổn định hay nhấp nhô), hệ thống cáp mạng backbone của tòa, loại điều hòa trung tâm hay tự lắp, và quan trọng nhất — giấy phép PCCC còn hiệu lực hay không.
Checklist khảo sát hạ tầng tòa nhà (5 điểm)
- Tải điện tối đa sàn (yêu cầu tối thiểu 40–60W/m² cho văn phòng đầy đủ thiết bị)
- Băng thông internet cáp quang đến tầng (tốc độ, nhà cung cấp, khả năng nâng cấp)
- Hệ thống PCCC: đầu phun tự động, đèn thoát hiểm, bình chữa cháy — đạt chuẩn không
- Thang máy: số lượng, tải trọng, giờ vận hành — đặc biệt quan trọng với sàn từ tầng 5 trở lên
- Hệ thống chống sét và tiếp địa cho thiết bị IT nhạy cảm
Đàm Phán Hợp Đồng Thuê — Điều Khoản Không Được Bỏ Qua
Hầu hết doanh nghiệp mới tập trung vào giá thuê/m² mà bỏ qua các điều khoản quan trọng hơn về dài hạn. Điều khoản cho phép cải tạo (fit-out) và phạm vi được phép thay đổi là quan trọng nhất — nhiều tòa nhà cấm khoan tường, bắt keo trực tiếp hoặc yêu cầu hoàn trả về trạng thái ban đầu khi trả mặt bằng. Nếu bạn đầu tư 500 triệu vào nội thất gắn liền, điều khoản hoàn trả có thể xóa sạch khoản đầu tư đó.
Cũng cần thương lượng rõ: thời gian miễn phí thuê cho giai đoạn cải tạo (rent-free period), quyền gia hạn hợp đồng (renewal option), giới hạn tăng giá thuê hàng năm và điều kiện chấm dứt hợp đồng sớm. Một tháng rent-free trên hợp đồng 24 tháng có giá trị 4,2% tổng tiền thuê — tương đương 20–50 triệu đồng tùy quy mô.
Các điều khoản hợp đồng thuê mặt bằng quan trọng nhất mà doanh nghiệp cần đàm phán trước khi kýGiai Đoạn 2: Thiết Kế Layout Và Thi Công Hạ Tầng
Sau khi ký hợp đồng thuê, bước tiếp theo trong quy trình setup văn phòng mới là thiết kế bản vẽ bố trí (layout) và thi công hạ tầng kỹ thuật. Đây là giai đoạn quyết định chất lượng trải nghiệm làm việc về sau — và cũng là giai đoạn dễ phát sinh chi phí nhất nếu không có kế hoạch chi tiết.
Thiết Kế Layout Theo Phân Khu Chức Năng
Mọi văn phòng dù lớn hay nhỏ đều cần phân khu rõ ràng. Bốn khu chức năng cơ bản gồm: khu làm việc chính (work zone), khu họp và tiếp khách (meeting zone), khu hỗ trợ (support zone — bếp, vệ sinh, kho) và khu lưu thông (circulation zone — hành lang, lối thoát hiểm). Tỷ lệ phân bổ điển hình cho văn phòng 20–50 người: 60% work zone, 15% meeting zone, 15% support zone, 10% circulation.
| Phân khu | Tỷ lệ diện tích | Hạng mục chính |
|---|---|---|
| Khu làm việc chính | 55–65% | Bàn ghế nhân viên, màn hình, ổ cắm, chiếu sáng làm việc |
| Khu họp và tiếp khách | 12–18% | Phòng họp, sofa tiếp khách, màn chiếu, âm thanh |
| Khu hỗ trợ | 10–15% | Pantry, vệ sinh, kho, phòng máy chủ (server room) |
| Phòng giám đốc | 5–10% | Phòng riêng hoặc khu làm việc tách biệt có vách kính |
| Khu lưu thông | 8–12% | Hành lang tối thiểu 1,2m, lối thoát hiểm theo PCCC |

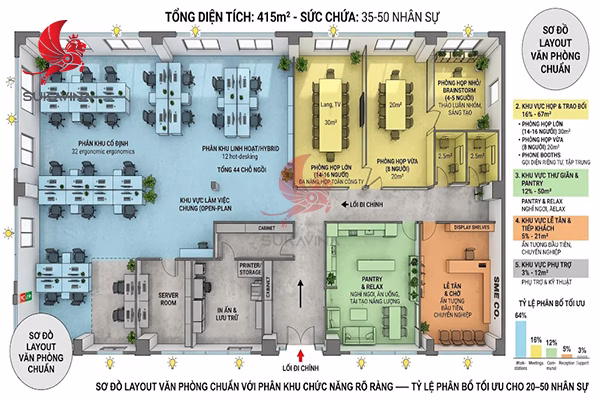

Sơ đồ layout văn phòng chuẩn với phân khu chức năng rõ ràng — tỷ lệ phân bổ tối ưu cho 20–50 nhân sựThi Công Hạ Tầng Kỹ Thuật — Thứ Tự Ưu Tiên
Thi công hạ tầng phải tuân theo đúng thứ tự để tránh đập phá làm lại: hệ thống điện âm tường và âm sàn → hệ thống cáp mạng và cáp dữ liệu → hệ thống điều hòa không khí → hệ thống chiếu sáng → vách ngăn và hoàn thiện bề mặt. Hệ thống điện và mạng phải được thi công trước khi đổ sàn hoặc lắp tấm vách — đây là lỗi không thể sửa sau khi hoàn thiện mà không phá bỏ lại.
Một điểm thường bị bỏ qua: số lượng ổ cắm điện và ổ mạng phải tính theo vị trí bàn làm việc thực tế — không phải tính chung chung theo diện tích. Mỗi vị trí làm việc cần tối thiểu 2 ổ điện (màn hình + laptop hoặc PC), 1 ổ mạng RJ45 và 1 USB-C hub nếu có. Thiếu ổ điện sau này phải dùng dây nối dài loằng ngoằng — ảnh hưởng thẩm mỹ và nguy cơ cháy nổ.

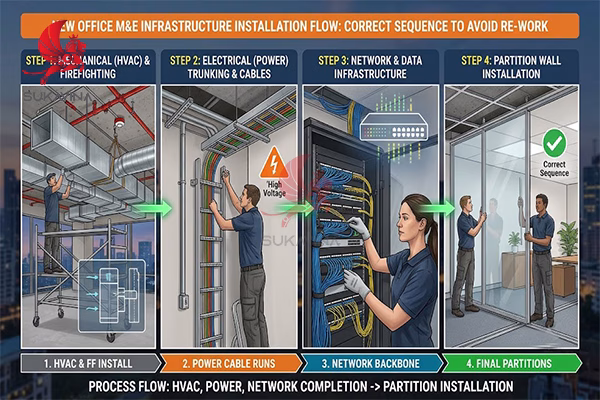

Quy trình thi công hạ tầng kỹ thuật văn phòng — điện, mạng, điều hòa phải hoàn thành trước khi lắp vách ngănGiai Đoạn 3: Bố Trí Nội Thất Văn Phòng Mới
Nội thất thường chiếm 35–50% tổng ngân sách setup văn phòng mới và có tác động dài hạn nhất đến năng suất, sức khỏe và sự hài lòng của nhân viên. Đây không phải hạng mục nên tiết kiệm bằng cách chọn bất kỳ thứ gì rẻ nhất — nhưng cũng không cần phải đắt nhất. Chìa khóa là chọn đúng theo chức năng, không gian và ngân sách.
Bàn Và Ghế Nhân Viên — Tiêu Chuẩn Ergonomic
Bàn làm việc tiêu chuẩn cho nhân viên văn phòng: chiều rộng 120–140cm, chiều sâu 60–70cm, chiều cao 72–75cm. Bàn 120cm đủ cho công việc chủ yếu trên máy tính; bàn 140cm cần thiết cho vị trí cần nhiều tài liệu giấy hoặc dùng 2 màn hình. Tiêu chuẩn kích thước bàn làm việc nhân viên
Ghế nhân viên là khoản đầu tư quan trọng nhất trên mỗi vị trí làm việc — người ngồi 8 tiếng/ngày cần ghế có hỗ trợ thắt lưng (lumbar support), điều chỉnh chiều cao ngồi, tay vịn điều chỉnh được và chất liệu lưng thoáng khí. Tại Việt Nam với khí hậu nóng ẩm, ghế lưới mesh thoáng khí nên được ưu tiên hơn ghế da cho phần lớn nhân viên.
Tiêu chuẩn bàn ghế nhân viên văn phòng — kích thước ergonomic phù hợp với vóc dáng người Việt và thời gian ngồi dàiPhòng Họp — Bố Trí Theo Nhu Cầu Thực Tế
Nhiều doanh nghiệp mắc lỗi thiết kế 1 phòng họp lớn 20 người trong khi 80% cuộc họp thực tế chỉ có 4–6 người. Phân tích thực tế tần suất và quy mô họp trước khi thiết kế — thường 2 phòng họp nhỏ (4–6 người) hiệu quả hơn 1 phòng họp lớn khi nhu cầu tổng không thay đổi. Phòng họp nhỏ cũng có thể dùng làm phòng phỏng vấn, phòng làm việc tập trung (focus room) hoặc phòng gọi video khi không có họp.
Về trang thiết bị phòng họp cơ bản: màn hình TV hoặc màn chiếu ≥75 inch với kết nối HDMI+wireless, camera họp trực tuyến (conference camera), loa mic chất lượng, bảng trắng và đủ ổ cắm điện và ổ mạng dọc bàn họp. Thiếu bất kỳ hạng mục nào trong số này đều gây gián đoạn mỗi cuộc họp.
Phòng họp chuẩn cho doanh nghiệp 20–50 người — TV 75 inch, camera họp, loa mic và kết nối không dây đầy đủSảnh Chờ Và Khu Tiếp Khách
Sảnh tiếp khách là “mặt tiền” của doanh nghiệp — ấn tượng đầu tiên hình thành trong 7 giây đầu khi khách bước vào. Bộ sofa tiếp khách, bàn nước, logo thương hiệu trên tường và ánh sáng là bộ tứ quyết định chất lượng trải nghiệm. Không cần đắt tiền, nhưng cần đồng bộ về phong cách và gọn gàng. Xem thêm Cách chọn ghế sofa văn phòng phù hợp cho phòng tiếp khách.
Khu tiếp khách văn phòng — sofa, logo thương hiệu và ánh sáng đồng bộ tạo ấn tượng chuyên nghiệp ngay từ giây đầu| Hạng mục nội thất | Phân khúc phổ thông | Phân khúc cao cấp | Lưu ý |
|---|---|---|---|
| Bàn nhân viên | 1,5–2,5 triệu/bàn | 3–6 triệu/bàn | 140×60cm là kích thước cân bằng tốt nhất |
| Ghế nhân viên | 1,5–3 triệu/ghế | 4–8 triệu/ghế | Không nên tiết kiệm với người ngồi 8h/ngày |
| Bàn ghế giám đốc | 8–20 triệu/bộ | 25–60 triệu/bộ | Gồm bàn làm việc + ghế + tủ tài liệu |
| Sofa tiếp khách | 5–12 triệu/bộ | 15–50 triệu/bộ | Bộ 1+2+3 hoặc 2+3 phổ biến nhất |
| Bàn + ghế phòng họp | 10–25 triệu/phòng | 30–80 triệu/phòng | Phòng 6 người: bàn 180×90cm là chuẩn |
* Giá tham khảo tại thị trường TP.HCM và Hà Nội năm 2025, chưa bao gồm VAT 10% và phí vận chuyển, lắp đặt.
Giai Đoạn 4: Triển Khai Hạ Tầng IT Và Thiết Bị Công Nghệ
Hạ tầng IT là “hệ thần kinh” của văn phòng hiện đại. Thiếu đầu tư đúng mức vào giai đoạn này sẽ tạo ra bottleneck ảnh hưởng đến toàn bộ hoạt động mỗi ngày — từ tốc độ internet chậm gây gián đoạn cuộc họp video, đến hệ thống backup thiếu sót dẫn đến mất dữ liệu không thể phục hồi. Trong quy trình setup văn phòng mới, IT phải được lên kế hoạch song song với nội thất, không phải sau khi hoàn thiện.
Hệ Thống Mạng Nội Bộ — Thiết Kế Để Không Phải Làm Lại
Một hệ thống mạng văn phòng cơ bản cho 20–50 người cần: 1 đường cáp quang chính với băng thông tối thiểu 1Gbps (và 1 đường dự phòng ISP khác), switch Layer 2 managed để phân VLAN, access point wifi 6 phủ sóng 100% diện tích làm việc, và firewall cứng để bảo mật. Không nên dùng router home-grade (TP-Link, D-Link cơ bản) cho môi trường văn phòng nhiều hơn 10 người — các thiết bị này không được thiết kế để xử lý số lượng kết nối đồng thời cao và thiếu tính năng bảo mật cần thiết.

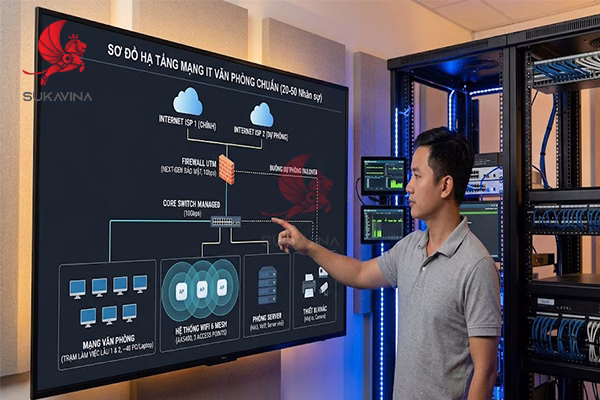

Sơ đồ hạ tầng mạng IT văn phòng chuẩn cho 20–50 nhân sự — firewall, switch managed, wifi 6 và đường dự phòngPhòng Máy Chủ (Server Room) Hay Cloud?
Đây là câu hỏi quan trọng mà nhiều doanh nghiệp SME chưa có câu trả lời rõ ràng. Xu hướng 2025–2026 nghiêng về hybrid: cloud cho ứng dụng và email (Microsoft 365, Google Workspace), NAS on-premise cho backup dữ liệu nội bộ và lưu file dung lượng lớn. Chỉ cần server room thực sự khi có ứng dụng enterprise đặc thù yêu cầu on-premise hoặc ngành có quy định lưu dữ liệu trong nước (ngân hàng, y tế, chính phủ).
Nếu quyết định có server room: cần phòng riêng biệt (tối thiểu 4–6m²), điều hòa công nghiệp chạy 24/7, nguồn điện UPS dự phòng, hệ thống chữa cháy FM200 (không dùng nước) và kiểm soát truy cập độc lập. Chi phí xây dựng server room cơ bản từ 80–200 triệu tùy quy mô.
| Thiết bị IT | Tiêu chuẩn tối thiểu | Chi phí tham khảo |
|---|---|---|
| Internet chính | Cáp quang ≥500Mbps đến 1Gbps | 2–5 triệu/tháng |
| Switch managed | 24–48 port, Layer 2, VLAN | 8–25 triệu |
| Access point wifi 6 | 1 AP / 30–50m², PoE | 3–8 triệu/AP |
| Firewall | Throughput ≥1Gbps, VPN, IPS | 10–40 triệu |
| Camera an ninh | IP camera 4MP+, NVR lưu 30 ngày | 3–8 triệu/camera |
| UPS | Đủ cho toàn bộ thiết bị IT 15–20 phút | 5–20 triệu |
Giai Đoạn 5: Xây Dựng Quy Trình Vận Hành Nội Bộ
Phần lớn doanh nghiệp dồn 95% công sức vào phần vật lý (mặt bằng, nội thất, IT) và bỏ qua giai đoạn quan trọng không kém: xây dựng quy trình vận hành nội bộ cho văn phòng mới. Kết quả là ngày đầu hoạt động, mọi người không biết: đặt phòng họp thế nào, ai chịu trách nhiệm mua văn phòng phẩm, quy định về giờ làm việc linh hoạt là gì, và tài khoản wifi khách là gì.

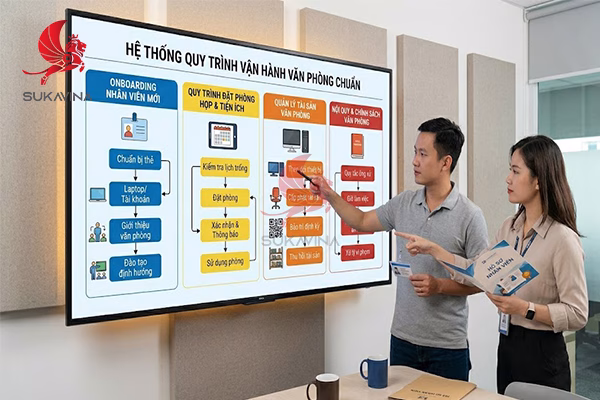

Hệ thống quy trình vận hành văn phòng — nội quy, đặt phòng họp, quản lý tài sản và onboarding nhân viên mới10 tài liệu vận hành cần chuẩn bị trước ngày đầu hoạt động
- Nội quy văn phòng (giờ làm việc, trang phục, quy định ăn uống tại bàn)
- Quy trình đặt và sử dụng phòng họp (booking system)
- Hướng dẫn sử dụng thiết bị IT (wifi, máy in, camera, VPN)
- Danh sách liên hệ khẩn cấp (IT support, quản lý tòa nhà, vệ sinh)
- Quy trình tiếp nhận và quản lý tài sản văn phòng
- Hướng dẫn an toàn PCCC và sơ đồ thoát hiểm
- Quy trình onboarding nhân viên mới vào văn phòng
- Quy định về làm việc từ xa (work from home policy)
- Lịch vệ sinh định kỳ và quy định không gian bếp/pantry
- Quy trình báo cáo sự cố (điện, mạng, thiết bị hỏng)
Giai Đoạn 6: Thủ Tục Pháp Lý Và Khai Trương Văn Phòng Mới
Tuần cuối trước khi khai trương thường là tuần bận rộn và nhiều rủi ro nhất trong toàn bộ dự án setup văn phòng mới. Nhiều hạng mục nhỏ dồn lại cùng lúc — và thiếu một điều quan trọng trong ngày đầu có thể tạo ấn tượng xấu với nhân viên hoặc khách hàng đầu tiên.
Thủ Tục Pháp Lý Cần Hoàn Thành
Nếu địa chỉ văn phòng mới khác địa chỉ đăng ký kinh doanh hiện tại, cần thực hiện thủ tục thay đổi địa chỉ tại Sở KH&ĐT trong vòng 10 ngày làm việc kể từ ngày chuyển. Chậm thực hiện có thể bị phạt hành chính và ảnh hưởng đến hóa đơn VAT xuất theo địa chỉ cũ. Đồng thời cần thông báo thay đổi địa chỉ đến ngân hàng, đối tác, khách hàng, cơ quan thuế và cơ quan BHXH.

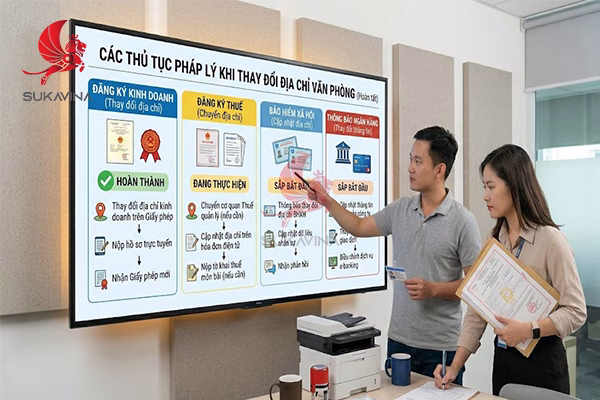

Các thủ tục pháp lý cần hoàn thành khi thay đổi địa chỉ văn phòng — đăng ký kinh doanh, thuế, BHXH và ngân hàngChecklist Tuần Cuối Trước Khai Trương
Phần vật lý
- Kiểm tra tổng thể tất cả ổ điện, đèn, điều hòa
- Test đường mạng và wifi tại tất cả vị trí làm việc
- Vệ sinh toàn bộ trước khi nhân viên vào làm
- Treo signage, biển hiệu, logo thương hiệu
- Kiểm tra an toàn PCCC lần cuối
- Chuẩn bị phòng máy tính, máy in hoạt động tốt
Phần vận hành
- Gửi thông báo địa chỉ mới đến tất cả đối tác, khách hàng
- Update địa chỉ trên website, Google Maps, mạng xã hội
- Phát tài liệu hướng dẫn nội quy cho toàn bộ nhân viên
- Chụp ảnh văn phòng mới để truyền thông
- Chuẩn bị kit chào mừng cho nhân viên (nếu có)
- Lên kế hoạch khai trương nội bộ hoặc sự kiện ra mắt
Bảng Chi Phí Setup Văn Phòng Mới Tham Khảo 2025–2026
Chi phí setup văn phòng mới phụ thuộc rất nhiều vào tiêu chuẩn đầu tư và vị trí địa lý. Dưới đây là bảng dự toán theo quy mô thực tế tại thị trường TP.HCM và Hà Nội:
| Hạng mục chi phí | 10–20 người | 30–50 người | % tổng ngân sách |
|---|---|---|---|
| Tiền đặt cọc mặt bằng | 60–120 triệu | 150–400 triệu | 20–30% |
| Thi công hoàn thiện | 80–200 triệu | 200–600 triệu | 20–25% |
| Nội thất | 100–300 triệu | 300–900 triệu | 25–35% |
| Hạ tầng IT | 50–120 triệu | 120–350 triệu | 10–15% |
| Dự phòng phát sinh (10%) | 30–75 triệu | 80–225 triệu | 10% |
| Tổng ước tính | 320–815 triệu | 850–2.475 triệu | 100% |
* Không bao gồm tiền thuê hàng tháng và chi phí nhân sự. Giá tham khảo tại TP.HCM và Hà Nội năm 2025, chưa VAT.
10 Sai Lầm Phổ Biến Khi Setup Văn Phòng Mới — Và Cách Tránh
10 sai lầm phổ biến nhất khi setup văn phòng mới — phần lớn có thể tránh được nếu lên kế hoạch đúng từ đầu- Không khảo sát hạ tầng tòa nhà trước khi ký hợp đồng — Phát hiện điện không đủ tải sau khi đã thi công vách ngăn dẫn đến phải đập phá làm lại, chi phí phát sinh 20–40% ngân sách ban đầu.
- Tính diện tích theo headcount hiện tại, không theo kế hoạch 2 năm — Phải chuyển văn phòng sau 18 tháng khi công ty tăng trưởng, chi phí chuyển thường gấp 2–3 lần tiền thuê thêm diện tích ngay từ đầu.
- Không có bản vẽ điện và mạng chi tiết trước khi thi công — Thiếu ổ cắm tại vị trí làm việc, phải kéo dây nổi sau khi hoàn thiện, mất thẩm mỹ và tiềm ẩn nguy cơ cháy nổ.
- Mua bàn ghế online theo hình ảnh, không xem mẫu thực tế — Màu sắc, chất lượng vật liệu và độ bền thực tế thường khác nhiều so với ảnh. Với đơn hàng từ 20 bộ trở lên, luôn xem mẫu thực trước khi đặt.
- Thiết kế 1 phòng họp lớn thay vì 2 phòng nhỏ — 80% cuộc họp thực tế có 4–6 người; phòng họp 20 người bị bỏ trống hầu hết thời gian trong khi không có phòng nhỏ để họp nhanh.
- Không dự phòng ngân sách phát sinh 10–15% — Gần như mọi dự án setup văn phòng đều có chi phí phát sinh. Không có quỹ dự phòng dẫn đến cắt giảm hạng mục quan trọng ở giai đoạn cuối.
- Không kiểm tra PCCC trước ngày hoạt động — Tòa nhà hoặc sàn chưa có giấy phép PCCC đầy đủ có thể bị buộc đóng cửa, gây gián đoạn hoạt động sau khi đã đầu tư toàn bộ.
- Để IT là bước cuối cùng — Thi công xong nội thất mới gọi đơn vị IT vào lắp đặt — không thể đi cáp âm tường, phải đi nổi hoặc dùng ống gen xấu.
- Không update địa chỉ mới đến các bên liên quan — Quên update Google Maps, website, hóa đơn VAT dẫn đến khách hàng và giao hàng đến địa chỉ cũ.
- Không xây dựng quy trình vận hành trước ngày đầu hoạt động — Nhân viên không biết đặt phòng họp thế nào, sử dụng thiết bị ra sao, gây tắc nghẽn ngay những ngày đầu tiên.
FAQ – Câu Hỏi Thường Gặp Về Setup Văn Phòng Mới
Những câu hỏi phổ biến nhất về quy trình và chi phí setup văn phòng mới từ doanh nghiệp startup và SMEXem thêm
Kết Luận
Setup văn phòng mới không phải là dự án có thể làm tắt — mỗi giai đoạn đều có các quyết định quan trọng ảnh hưởng đến chất lượng và chi phí của toàn bộ dự án. Từ việc đàm phán điều khoản hợp đồng thuê đúng cách, lên bản vẽ hạ tầng trước khi thi công, đến việc xây dựng quy trình vận hành trước ngày đầu hoạt động — mỗi bước đều cần sự chuẩn bị kỹ lưỡng.
Checklist 50 điểm trong bài viết này là công cụ thực chiến để không bỏ sót hạng mục nào. Nhưng nếu đây là lần đầu tiên doanh nghiệp bạn setup văn phòng mới từ đầu, việc có đối tác tư vấn kinh nghiệm sẽ giúp tiết kiệm thời gian, tránh sai lầm tốn kém và đảm bảo kết quả xứng đáng với khoản đầu tư.
Kết quả cuối cùng của một dự án setup văn phòng mới hoàn chỉnh — không gian chuyên nghiệp, đồng bộ và sẵn sàng vận hànhCần Tư Vấn Setup Văn Phòng Mới?
Office Sukavina đồng hành từ khâu khảo sát mặt bằng, thiết kế layout, thi công nội thất đến bàn giao hoàn thiện — một đầu mối, trách nhiệm toàn bộ dự án.
Liên hệ để nhận:
- Tư vấn thiết kế layout miễn phí theo diện tích thực tế
- Báo giá nội thất và thi công chi tiết trong 24 giờ
- Checklist 50 điểm đầy đủ dưới dạng file PDF
- Tham khảo portfolio văn phòng đã triển khai thực tế
Tư vấn miễn phí • Báo giá trong 24 giờ • Thiết kế theo yêu cầu • Bảo hành toàn diện
